На энергоблоке №1 Южно-Украинской АЭС в ходе планово-предупредительного ремонта (ППР) ведутся работы по замене конденсатора турбины, - сообщает НАЭК “Энергоатом”.
Работы стартовали 21 июля и должны быть выполнены за 70 суток. Это заключительный этап, в процессе которого необходимо заменить оставшиеся два корпуса. Первые четыре корпуса были заменены во время ремонтной кампании 2017 года, что позволило повысить эффективность работы первого «миллионника» на 40-50 МВт.
По словам заместителя начальника по ремонту турбинного цеха №1 Юрия Свинаренко, сейчас смонтированы 10 модулей из 18-ти, ведется сварка модулей между собой; работы идут в графике и даже с небольшим опережением сроков.

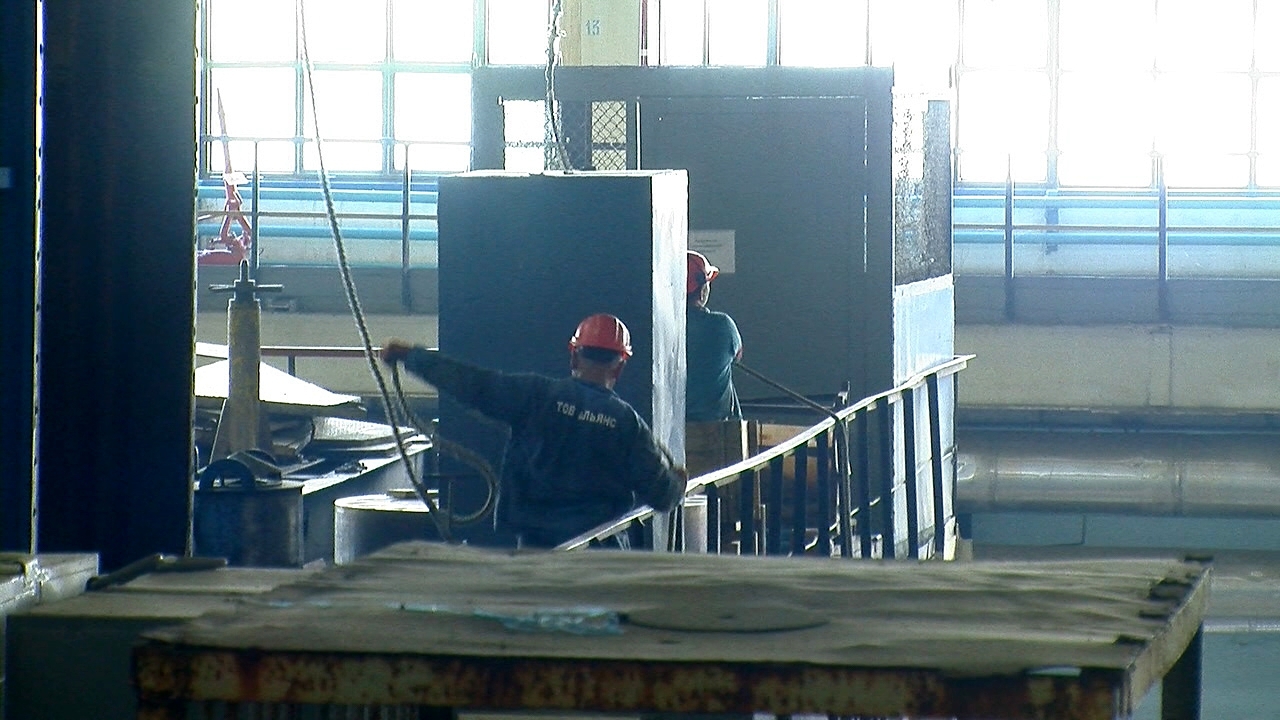

Как сообщают в компании, особенность замены конденсатора турбоагрегата заключается в большом объеме физических работ. Демонтируются старые модули весом около 590 т, на их место устанавливаются новые. Конденсатор состоит из двух рядов, в состав каждого входит три корпуса (24 модуля). Вес стандартного модуля – 25-30 т, а общий вес одной стороны - порядка 1000 т. Соответственно, в процессе замены применяется индивидуальная система строповки. «Демонтажные работы считаю самой трудоемкой частью, - рассказывает Ю. Свинаренко, - потому что приходится вырезать по одному модулю. Все они соединены между собой по вертикали, горизонтали и по промежуточным камерам, поэтому для ее выполнения требуются специалисты высокой квалификации и применение хорошего инструмента».
На Южно-Украинской АЭС, где конденсаторы турбин работают в значительно более жестких условиях по сравнению с другими отечественными станциями, необходимость их замены назрела давно. Объективной причиной сложившейся ситуации является повышенное солесодержание Ташлыкского пруда-охладителя. Новое оборудование, изготовленное Харьковским заводом «Турбоатом», кардинально отличается материалом трубного аппарата – вместо медно-никелевого сплава использована нержавеющая сталь, срок эксплуатации которой 40 лет. Замена материала трубной части конденсатора улучшает коррозионную стойкость теплообменного аппарата и предотвращает вынос меди в теплоноситель второго контура, что повышает надежность работы парогенераторов.
Читайте также: Запорожская АЭС подключила блок №5 к энергосистеме после завершения планового ремонта.
Енергетики планують вийти на стабільні графіки електропостачання лівого берега Києва, Бориспільського та Броварського районів 31 грудня-1 січня, а відновити електропостачання Вишгорода до кінця 30 грудня, передає Енергореформа.
У Вишгородському районі Київської області внаслідок масованої атаки РФ 27 грудня без електрики залишаються понад 9 тис. споживачів (точок підключення), відновлювальні роботи потребують ще трохи часу, передає Енергореформа.
Комісія з проведення заблокованого з квітня 2025 року першого конкурсу на будівництво генеруючої потужності на засіданні 30 грудня планує завершити його і прийняти рішення, яке дозволить підписати угоди з переможцями, передає Енергореформа.
